群发资讯网

又一80GWh超级工厂投产!储能正在疯狂扩张

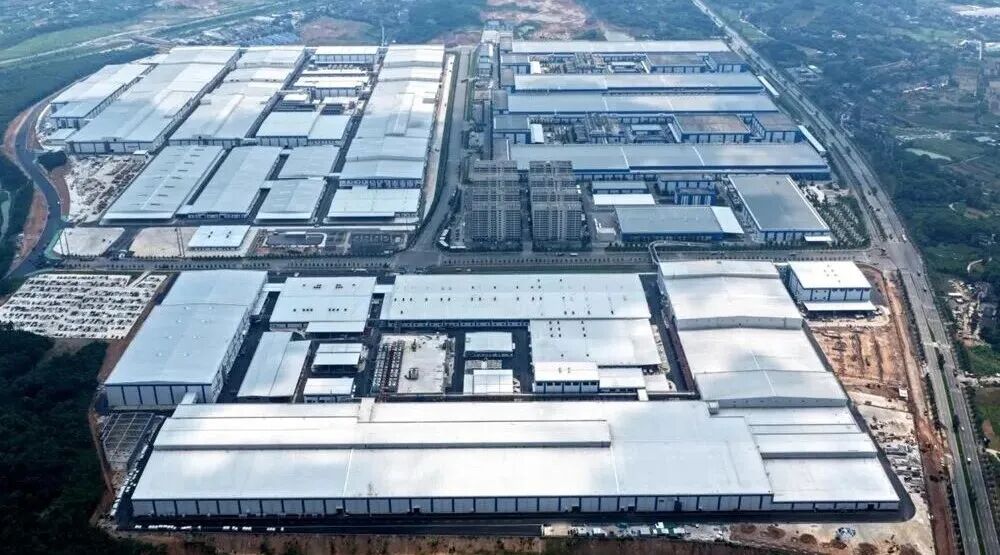

2026年8月9日,湖北宜昌夷陵区龙泉镇,楚能新能源宜昌二期80GWh锂电池产业园正式投产出货。从去年9月破土动工到首条生产线启动,前后不过十个月。这座总投资220亿元的超级工厂全面达产后,日均电芯产出将超过80万颗,宜昌基地的总产能也随之跃入全球锂电池制造阵列的第一梯队。

一颗颗电芯落地宜昌,撬动的远不止一座工厂的运转。

楚能的产能版图:

从“电芯种子”到百亿基地

2022年楚能与宜昌初次签约时,外界对这家新生力量的想象还相当有限。一期已于2023年8月先行投产,如今二期以两倍体量接踵而至。楚能新能源宜昌基地副总经理焦林森给出了一组扎实的数据:今年上半年,宜昌基地产值突破75亿元,出货量同比猛增222%,产品已打入欧亚多个海外市场。二期产能悉数释放后,预计年产值将超过220亿元,年纳税约10亿元,直接带动6000人就业。

但宜昌只是楚能棋盘上的一枚棋子。据CESA储能应用分会产业数据库统计,2026年前七个月,楚能以230GWh的扩产规模跻身行业第三,仅次于宁德时代和亿纬锂能。更值得关注的是,楚能已在谋划三期项目,计划再投入100亿元、新增50GWh产能,届时宜昌园区总产能将突破250GWh。

楚能新能源董事长卜相楠给出了更完整的版图构想:宜昌二期规划120GWh,襄阳100GWh,武汉120GWh,孝感总部二期约50GWh——每个基地均同时覆盖储能与动力电池业务,产线兼容不同尺寸规格。到明年年中,楚能累计落地总产能(含一期110余GWh)将达到500GWh。

从一颗“电芯种子”到超500GWh产能丛林的生长速度,放在任何行业都足以令人侧目。

储能企业的集体冲锋扩产

楚能的故事并非孤本。放眼整个储能赛道,一场没有硝烟的产能军备竞赛早已全面铺开。

CESA储能应用分会的不完全统计显示,2026年1~7月,国内锂电池签约扩产项目共计100个,设计年产能合计约2608.52GWh,已披露的总投资额高达4469.4亿元。

头部玩家毫不手软。宁德时代以11个项目、550GWh设计产能领跑全场,计划投资843亿元。此前,宁德时代董事长曾毓群在达沃斯论坛上透露,2026年公司整体产能将突破1000GWh。截至2026上半年,其有效产能为525GWh,在建产能764GWh,产能利用率高达94.86%。

亿纬锂能同样凶猛。今年3月~4月间密集宣布四个储能扩产项目,累计投资230亿元、新增产能230GWh。据不完全统计显示,两年累计官宣的对外投资扩产已达450亿元。

而驱动这场狂飙的底层动力来自需求端。储能电池已成为本轮扩产的核心引擎,超过56%的产能采用“储能+动力”复合布局。据CABIA数据,2026年上半年我国电池累计销量979.4GWh,同比增长48.6%,其中储能电池销量同比飙升83.4%,远超动力电池的36.2%。储能头部企业的订单排期已经触达2026年底乃至2027年二季度,海辰储能甚至直言订单已排到2027年年底。

盛宴背后的隐忧:

产能真的过剩了吗?

然而,盛宴之下,隐忧如达摩克利斯之剑高悬。

有数据显示,2026年国内储能新投产产能预计将超过500GWh,年底总产能或突破1200GWh。如此庞大的体量集中释放,市场当真能照单全收?围绕这个问题,行业内部明显分裂为两大阵营。

乐观方认为,此轮扩产的底色与以往截然不同。储能需求由电网刚需真实拉动,订单实实在在,并非资本催生的泡沫。更重要的是,扩产主力是头部企业,按需推进、节奏可控,而非前两年跨界资本一哄而上的同质化复制。目前头部企业产能利用率已稳稳站上95%,订单普遍排至2026年底甚至2027年二季度。在他们看来,2026年全球储能电芯市场大概率仍将维持供需偏紧的格局。

悲观方的警报同样尖锐。截至2025年底,全国动力及储能电池规划产能已逼近5000GWh,整体产能利用率不足40%,远低于80%的合理红线,大量中小企业的低端产线长期趴在30%以下。自2023年起,行业便已进入结构性、持续性的产能过剩周期,同质化扩产扎堆、低价无序竞争等现象早已成为常态。

那么,该如何解释2026年5月行业产能利用率攀升至94%、较去年同期73%大幅提升这一现象?这并非过剩警报的解除信号,恰恰暴露了更深层的结构性矛盾——它不是全面的供需逆转,而是先进产能紧缺与落后产能闲置并存的“冷热不均”。

2026年大容量电芯全面铺开,技术标准从280Ah、314Ah向500+Ah、600+Ah急速跃迁。老产线改造成本高昂,企业只能另起炉灶新建产线,由此形成了“老线停摆、新线未接”的阶段性断层。有机构预测,2027年供需天平或将倾斜,2028年产能过剩风险可能全面凸显。

而一个更为棘手的问题正在浮现:当所有企业都在加速冲刺“先进产能”,当500+Ah、600+Ah乃至1000+Ah大容量电芯成为新一轮同质化竞赛的“主角”,今天的“先进”产能会不会很快变成明天的“落后”产能?

写在结尾

楚能宜昌二期生产线启动的轰鸣声里,浓缩着储能行业最深层的矛盾——需求在确定性地膨胀,产能也在确定性地膨胀。

当2608GWh的扩产项目陆续落地,当1200GWh的国内总产能变成现实,价格战、低端产能出清、行业格局重塑的故事,会不会在储能赛道再度上演?

一颗电芯落地,可以撬动产业链的聚变;但成千上万颗电芯同时落地,也可能压垮刚刚站稳的供需平衡。这或许是每一个在扩产路上全速奔跑的玩家,都必须直面的一问。
