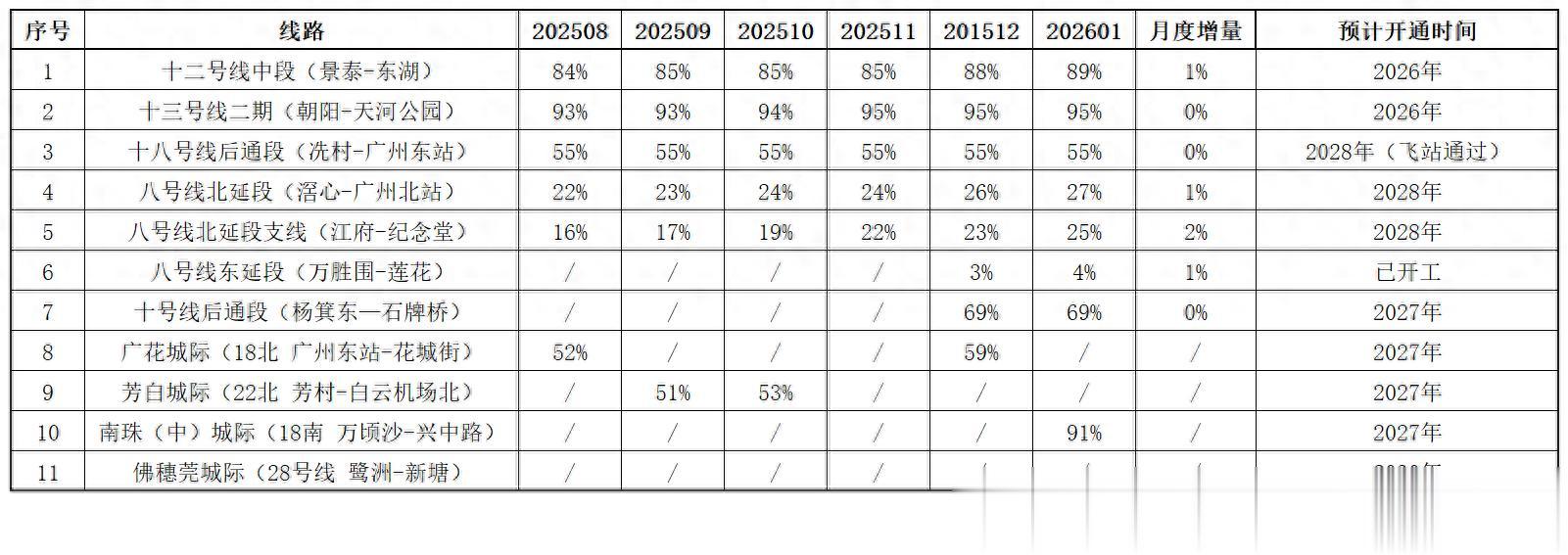

广州地铁在建线路进度更新(截止2026年1月底)

一、十二号线中段线路全长8.8公里,全为地下线,共设7 座车站。车辆采用6节编组A型车,最高运行速度80公里/小时。截至

一、十二号线中段

线路全长8.8公里,全为地下线,共设7 座车站。车辆采用6节编组A型车,最高运行速度80公里/小时。

截至1月底,十二号线中段(景泰—东湖)土建工程累计完成89%。7座车站中,2座已临时“三权”移交(注:中医药大学、东湖),4座进行机电施工,剩余1座(注:建设六马路)进行土建主体施工;7个区间已全部贯通,进行轨道及供电施工。

预计开通时间:2026年。

二、十三号线二期

线路全长25.3公里,均为地下线,共设车站19座(均为地下站), 1座由十一号线负责建设,其中换乘站9座。设凰岗、鱼珠停车场共2座。车辆采用8节编组A型车,最高运行速度100公里/小时。

截至1月底,十三号线二期西段(朝阳—天河公园)土建工程累计完成95%。19座车站中,2座已临时“三权”移交(注:西洲【原槎头站】、彩虹桥),16座进行机电施工,剩余1座(注:建设六马路)进行土建主体施工;19个区间及出入场线均已贯通,进行轨道及供电施工。

预计开通时间:2026年。

三、八号线北延段

线路全长20.7公里,均为地下线,共设11座车站。滘心~江府段、江府~广州北站段车辆运行设计时速分别为80公里/小时、100公里/小时。

截至1月底,八号线北延段(滘心-江府)土建工程累计完成27%。11座车站中,5座车站主体已封顶,其余进行土建施工;11个区间中,6个进行土建施工,剩余5个进行前期准备。

预计开通时间:2028年。

四、八号线北延段支线

线路全长20.2公里,均为地下线,共设11座车站。车辆运行设计时速分别为100公里/小时。

截至1月底,八号线北延段支线(江府—纪念堂)土建工程累计完成25%。11座车站中,1座已移交运营,3座已封顶,7座进行土建施工;10个区间中,2个进行土建施工,8个进行前期准备。

预计开通时间:2028年。

五、八号线东延段

线路全长18公里,均为地下线,共设8座车站。车辆采用8节编组A型车, 最高运行速度100公里/小时。

截至1月底,八号线东延段(万胜围—莲花)土建工程累计完成4%。8座车站中,4座进行土建施工,剩余4座开展前期准备工作;8个区间中,1个进行土方开挖施工。

预计开通时间:2029年。

六、十八号线后通段

后通段(冼村~广州东站)全长3.0公里,均为地下线,共设1座车站。车辆运行设计时速160公里/小时。

截至1月底,十八号线后通段(冼村—广州东站)土建工程累计完成55%。1站1区间中,广州东站继续协调开工事宜,同步进行南侧配线暗挖施工;广州东至冼村区间盾构段已贯通,暗挖段进行二衬施工。

预计开通时间:2028年飞站通过。

七、十号线后通段

后通段(杨箕东~石牌桥)全长2.1公里,均为地下线,共设1座车站。车辆采用6节编组B型车,最高运行速度80公里/小时。

截至1月底,十号线后通段(杨箕东—石牌桥)土建工程累计完成69%。1站2区间中,天河路站进行土建主体施工,杨箕东至天河路区间已贯通,石牌桥至天河路区间1台盾构机进行掘进。

预计开通时间:2027年。

八、广花城际

截止2025年12月底,广花城际(广州东-花都天贵)土建工程累计完成59%。7座车站已全部封顶;7个区间全部进行土建施工,共21台盾构机正在掘进。

预计开通时间:2027年。

九、芳白城际

截至2025年10月底,芳白城际铁路(芳村-白云机场北)土建工程累计完成53%。10座车站中,6座已封顶,4座进行土建施工;10个区间中,2个已经贯通,6个进行土建施工,2个进行前期准备;出入段线IV线已贯通、II、III线进行土建施工。

预计开通时间:2027年。

十、南珠(中)城际

截至2026年1月底,南珠(中)城际广州段(万顷沙—二十涌)土建工程累计完成91%。3座车站均已封顶;3个区间均已贯通,现正进行部分隧道加固及沉降观测。

预计开通时间:2027年。
