很多组织在谈研发管理效率时,只会讨论工时、故事点、需求数量,但最后交付仍不稳、质量仍反复、协作仍内耗。本质在于这些指标没有回答管理者真正关心的三个问题:做得对不对、做得快且稳不稳、能不能长期这样做。下面我会针对研发管理效率衡量的问题,给出一套可落地的方法——先统一口径,再用“价值—流动—稳定—协作—可持续”五类指标搭仪表盘,并配套治理节奏与避坑规则,希望可以帮到你。
结论先行
研发管理效率不是“做得多”,而是“把正确的工作端到端交付得更快、更稳、更可持续”。
想量得准,先别急着 KPI:先把“起止口径、数据源、适用范围”对齐。
最稳妥的指标体系,是一张能驱动治理动作的仪表盘:价值 × 流动 × 稳定 × 协作 × 可持续。
在衡量研发管理效率前,我们首先要明确它的概念。研发管理效率就是在既定资源与合规约束下,组织能否以可预测的节奏,把“正确的工作”端到端交付到用户/业务场景,并保持质量、稳定与团队可持续。
这句话里暗含了五个管理承诺(也是后面指标的五个维度):
正确:做的是不是值得做(价值);
端到端:从想法到上线/交付(流动);
可预测:节奏能否被管理(流动与计划);
快且稳:速度与稳定要同时成立(稳定);
可持续:不能靠透支人(可持续)。
我的一个经验判断:如果你们今天效率争论很大,十有八九不是缺指标,而是缺定义与口径。先把口径对齐,效率治理才有抓手。
一套“可落地”的指标体系:五类指标 + 一张仪表盘
这套体系的设计原则是:每一类指标都回答一个管理问题;每个指标都能找到可靠数据源;每个指标都能映射到治理动作。否则指标再漂亮,也只能做汇报。为避免“指标泛滥”,建议先把核心盘控制在 10~12 个,先跑通治理闭环,再扩展(这比一口气上 40 个指标更容易成功)。
1. 价值类:我们做的是不是值得做的?
管理问题:交付是否在推动业务目标,还是高产但无用?
推荐指标(3个够用)
目标达成率(OKR/KPI 兑现):不看“做了多少需求”,看目标是否兑现(增长、降本、风险、体验)。
需求命中率:交付后被真实使用/带来转化的需求占比。
返工型需求占比:因方向错误、需求不清、验收口径变化导致重做的比例。
口径提示(决定你能不能量得准)
“命中”不要追求完美定义,先做到可复盘:例如以关键功能使用率、流程转化率、客户工单下降作为命中证据。
“返工型需求”要区分:必要迭代(学习带来的改进) vs 无效返工(口径不清/反复改口)。两者混在一起,指标会失真,治理也会跑偏。
If-Then 治理动作(让指标能驱动管理)
命中率低 → 先查“需求治理链路”(立项质量、验收口径、变更纪律),不要先怪研发。
返工型需求高 → PMO 牵头做“需求澄清门禁”(Definition of Ready/验收口径模板),先减少无效输入。
2. 流动类:工作在链路里走得快不快、堵不堵?
管理问题:端到端交付为什么慢?慢在开发,还是慢在等待、队列、依赖?
① DORA:用最少的指标看懂交付吞吐 + 稳定
DORA 的价值在于:它把“快”定义得足够清晰,便于跨团队对齐口径。比如 变更前置时间(Lead Time for Changes)被定义为:从提交到版本控制到部署到生产环境所需时间。
建议把 DORA 的“四个经典指标”作为基础盘(两项偏吞吐、两项偏稳定):
变更前置时间(Lead Time for Changes)
部署频率(Deployment Frequency)
变更失败率(Change Failure Rate)(发布导致故障/回滚/紧急修复)
恢复时间/MTTR(Time to Restore Service)
一个对管理层很重要的结论:优秀团队往往能“既快又稳”。速度与稳定不是天生对立,更多来自工程体系与流动治理能力。
② Flow / SAFe:PMO 做跨团队治理的抓手
当你面对的是多团队、多系统、多依赖的复杂场景,仅靠 DORA 还不够解释“组织协作”。SAFe 的 Measure & Grow 强调从 Outcomes、Flow、Competency 三个域评估业务敏捷,其中 Flow 指标用于看价值如何流动。PMO 建议优先上三项 Flow 指标:
Flow Time:一个需求从进入系统到交付完成的总周期(端到端)。
Flow Load(WIP):系统中在制工作量(最能反映“并行过多”)。
Flow Efficiency:有效工作时间 / 总周期时间(最能揭示“慢在等”)。
③ 为什么“项目越多反而越慢”?用 Little 定律讲清楚
许多组织提效失败,败在一个直觉:同时开更多项目就会更快。排队论的 Little 定律给出稳定系统下的关系:
L = λW(系统内平均在制品 L = 到达率 λ × 平均停留时间 W)
翻译成研发语言:当产能(λ)相对稳定时,WIP(L)越大,交付周期(W)就越长。因此,“限流”不是保守,而是让研发管理效率回归可控:先把队列与切换成本降下来,周期才会真实缩短。
3. 稳定与质量类:我们交付的东西可靠吗?
管理问题:速度提升是否在透支质量?质量问题是个体失误,还是系统性缺陷?
建议把质量指标分两层:结果层和过程层(这样更利于治理)。
结果层(用户承受了多少)
线上缺陷逃逸率(按严重等级分层)
发布后 7/14/30 天稳定窗口的事故密度
关键链路可用性/SLA(如具备 SRE 体系)
过程层(系统是否在变好)
回归缺陷比例(同类问题是否被根因治理)
关键链路自动化覆盖(不追虚高,抓关键路径)
发布门禁与回滚能力(能否快速止损)
If-Then 治理动作
变更失败率上升 → 不要只“加审批”,先补“发布粒度、自动化防线、回滚与可观测性”。(流程加摩擦只能短期止血,能力建设才可持续。)
逃逸率上升但 Lead Time 也拉长 → 往往是“返工与救火”拖慢流动,说明质量问题已开始反噬研发管理效率。
4. 协作与组织摩擦类:时间消耗在等待与扯皮上了吗?
管理问题:慢到底慢在哪个节点?是研发慢,还是组织把时间耗在等待、评审与依赖上?
这一类指标的关键在于:把“等待”量化。价值流映射(VSM)本质是把端到端每一步画出来,识别浪费与等待,从而缩短周期。建议拆三类等待,并各自配指标
澄清等待:需求进入后到“可开发”的等待时间(缺验收口径、缺规则、缺数据定义)。
环境等待:从提交测试到拿到可用环境/数据/权限的等待时间。
依赖等待:跨团队接口、数据、组件交付的等待时间(用“依赖准时兑现率”衡量)。
一个很有效的复盘方法:做一次周期分解。假设某类需求平均 Flow Time 为 20 天,其中有效工作时间只有 6 天,等待与阻塞 14 天——这时你会发现,提效最大的空间不在“再快写两天代码”,而在“把等待砍掉”。这也是 PMO 在组织层面最容易创造价值的地方。
5. 可持续类:团队是否被效率指标拖垮?
管理问题:效率提升是能力建设,还是靠透支人换来的短期结果?
SPACE 框架提醒我们:开发者生产力是多维度的,包含满意度、绩效、活动、协作、效率/流动;只盯“活动量”会误导决策。DevEx 研究也指出:关注开发者日常摩擦点,不仅影响效率,还会影响质量与留任。
可落地做法(轻量但有效)
季度 DevEx/DX 问卷(10题以内):工具链摩擦、流程负担、上下文切换、等待体验。
持续高负荷周期:关注连续多周高强度,而不是短期冲刺。
关键岗位流失风险:不是“管人”,而是避免关键环节的产能波动。
If-Then 治理动作:DX 评分下降但交付指标“看似变好” → 往往是透支型提效,建议立刻做节奏纠偏与平台化投入(否则后续质量与离职会“反弹式付账”)。
一张 PMO 能用、管理层看得懂的指标仪表盘(示例)
建议把核心盘控制在 10~12 个,并配套两张“落地表”,否则仪表盘会变成装饰品。

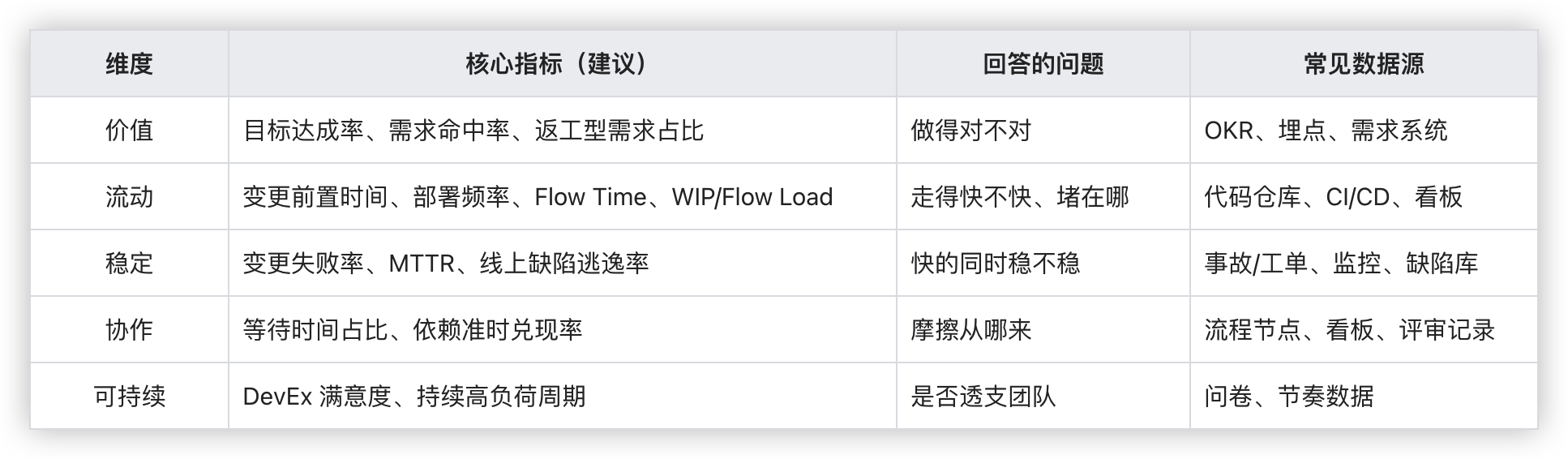

1. 核心仪表盘(10~12个)

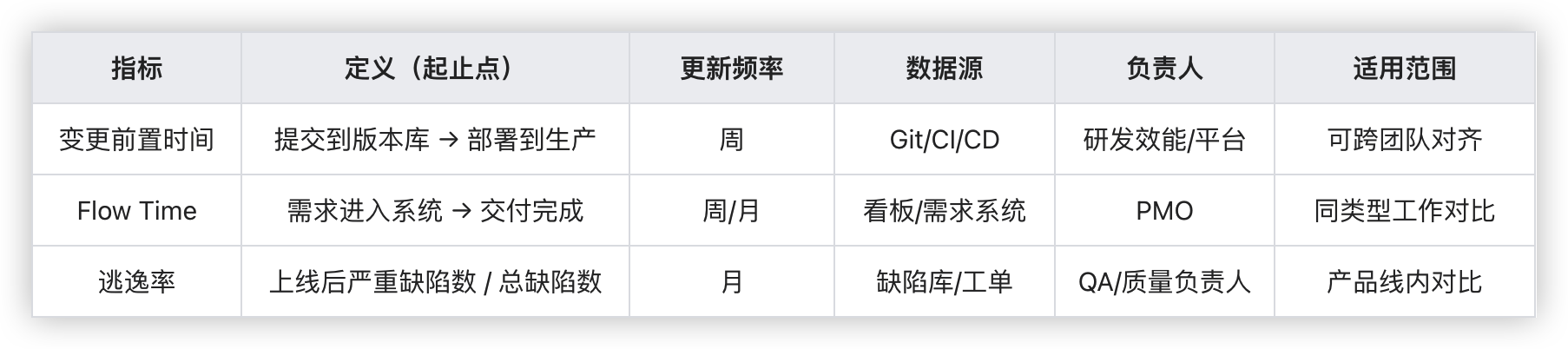

2. 指标口径表简版样例(建议 PMO 必做)

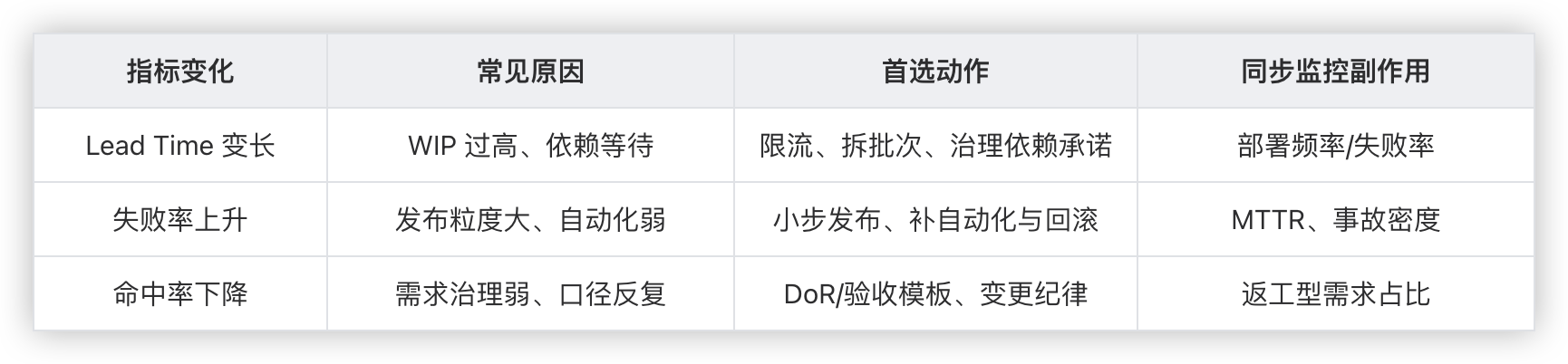

3. 指标—动作映射简版样例(让指标能“管得动”)



落地方法:从“定义口径”到“用数据驱动改进”的四步法
这部分的关键不是“做一套指标”,而是“做一套能驱动治理的机制”。
第一步:统一工作单元与边界(让数据可对齐)
优先对齐三件事:
工作单元:需求/缺陷/技术债是否都进入同一流动系统(否则 WIP、Flow Time 会失真)。
起止边界:例如 DORA 对 Lead Time 的口径明确,可作为统一标准,避免各团队自说自话。
分层视图:战略层(主题/项目集)—交付层(版本/迭代)—执行层(任务/合并请求)。
第二步:做一次价值流映射,把“等待黑洞”揪出来
用 VSM 把端到端流程画出来:从需求进入、澄清、评审、开发、测试、发布到反馈,每一步标记“有效工作时间/等待时间/返工点”。VSM 的目标是识别浪费、减少周期。
第三步:先建基线,再分组对比(别急着定红线)
先跑 4~6 周形成基线(趋势比单点更可信)
分组对比:平台团队、业务团队、基础架构团队不要硬对标
用“结构性解释”替代“排名”:例如 WIP 高导致周期长(Little 定律),把讨论导向治理动作而不是甩锅。
第四步:用“改进行动—指标反馈”形成闭环
建议建立三层节奏:
周:团队看板(WIP、等待、阻塞)
月:PMO 复盘会(选一个瓶颈 + 定一个动作 + 观察副作用)
季:管理评审(价值命中、稳定性趋势、产能结构与人才健康)
常见问题(FAQ):
Q1:研发管理效率怎么衡量,最关键的指标是哪几个?
A:先别追求“多”,先追求“准”。建议先用 10~12 个核心指标覆盖五个维度:价值(命中/返工)、流动(Lead Time/Flow Time/WIP)、稳定(失败率/MTTR/逃逸率)、协作(等待/依赖兑现)、可持续(DevEx/高负荷周期)。
Q2:Lead Time 怎么算?从需求提出算还是从开发开始算?
A:管理层要的通常是“端到端”,所以建议同时保留两条:DORA 的变更前置时间和Flow Time,两条一起看,才知道慢在工程还是慢在前后端等待。
Q3:为什么我们需求很多、加班很多,但交付还是慢?
A:大概率是 WIP 过高与等待过多。先做周期分解,把 Flow Time 拆成“有效工作 + 等待/阻塞”,你会很快定位瓶颈:澄清、环境、依赖,哪个在吞噬周期。
Q4:DORA 指标适合传统企业或硬件+软件的研发吗?
A:适合,但要“选对边界”。DORA 更擅长衡量软件交付链路;如果是软硬结合,建议用 DORA 衡量软件发布与变更恢复,同时用 Flow 指标衡量跨团队价值流(尤其依赖与等待)。
Q5:我们能不能用故事点、人均产出当研发效率指标?
A:可以做团队内部过程信号,但不建议做组织层硬指标。原因不是“故事点没用”,而是它很难跨团队一致,且一旦强绑定目标,容易产生扭曲行为(典型 Goodhart)。
Q6:衡量研发管理效率,PMO 最该从哪里下手?
A:从“口径 + 节奏”下手:建立指标口径表(Metric Dictionary)和指标—动作映射(If-Then),再用周/月/季复盘节奏把改进闭环跑起来。PMO 的价值不在“收集数据”,而在“让数据变成治理动作”。
衡量不是为了“证明”,而是为了“改进”
研发管理效率的衡量,最终是为管理决策服务的:资源怎么配、节奏怎么定、能力怎么建、风险怎么控。真正成熟的组织,会用一组可信的指标持续回答三个问题:做得对吗、做得快且稳吗、能长期这样做吗。
当你把指标体系落在“价值—流动—稳定—协作—可持续”的组合上,并配套口径表、动作映射表和复盘节奏,数据就不再是汇报材料,而会变成组织改进的共同语言——这才是“研发管理效率”从口号走向治理的关键一步。
